IH SPIRITS / DOCUMENTATION ET FORMATION

Gantt de
production bouteille

Planifiez la production de bouteilles à partir des lignes de commandes de vente. Placez les productions sur le calendrier, visualisez leur période de début à fin et filtrez celles dont la fin dépasse la date de livraison client.

01 / PRÉPARERQuantité et dates

Renseigner la quantité à produire, la livraison client et la période de production dans le planning en cours.

02 / PLANIFIERUn placement visuel

Glisser la production sur le calendrier de sa catégorie, puis vérifier les dates enregistrées.

03 / ANTICIPERLes retards estimés

Utiliser le bouton En retard pour repérer les productions finissant après la livraison client.

01 / PRÉPARER LE PLANNING

Les bouteilles à produire,
avec leurs dates.

Ouvrez Vente encours planning dans Business Central. Le Gantt reprend les lignes dont la quantité à produire est supérieure à zéro et qui ne sont pas marquées Prêt pour la livraison.

  1. Identifier la ligne à produire

    Repérez la commande vente, l’article et sa quantité à produire. Une commande peut comporter plusieurs lignes de production.

  2. Renseigner la livraison client

    La colonne Date livraison client sert de référence pour détecter un retard estimé. Renseignez-la pour pouvoir comparer la fin de production à l’engagement client.

  3. Renseigner la période de production

    Choisissez Modifier la liste, puis saisissez Date Planning Production Debut et Date Planning Production Fin. La date de fin se trouve à côté de la date de début. Enregistrez la ligne.

  4. Ouvrir le Gantt

    Recherchez Planning Production (Gantt) dans Business Central, puis utilisez Actualiser pour retrouver les dernières données.

Vous pouvez aussi laisser la date de début vide et planifier ensuite la ligne par glisser-déposer depuis la file de gauche.

02 / LIRE LE GANTT DE PRODUCTION BOUTEILLE

À gauche, les productions à placer.
À droite, le calendrier.

Les lignes sont regroupées par catégorie de spiritueux, par exemple ARMAGNAC ou BRANDY EDV. À gauche, les blocs beiges attendent une date de production. À droite, les barres montrent les productions planifiées et leur durée. Le repère Aujourd’hui permet de vous situer dans le calendrier.

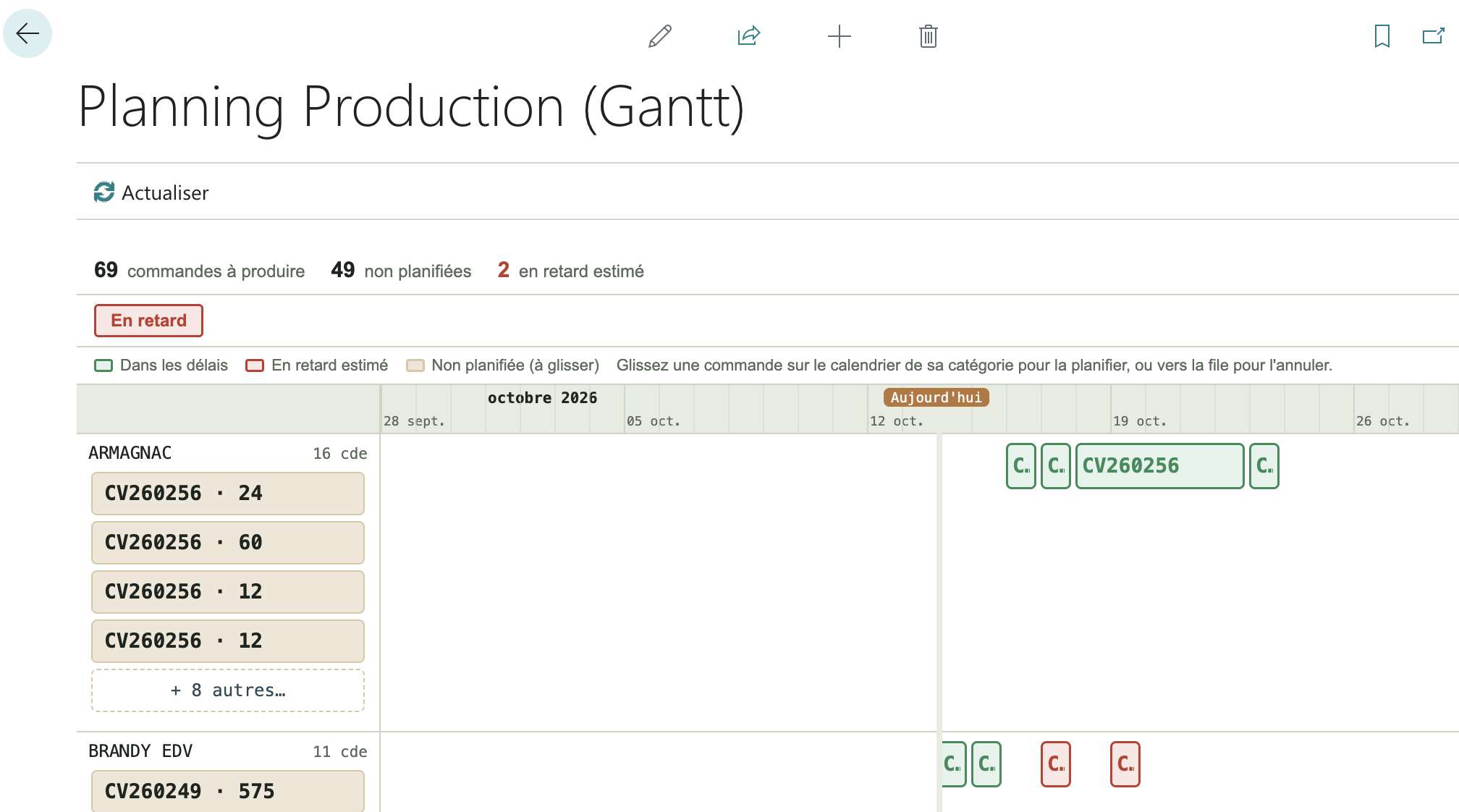

Gantt de production bouteille dans Business Central : file non planifiée à gauche, calendrier par catégorie à droite et bouton En retard.
Exemple de Gantt de production bouteille fourni pour ce guide. Les références, quantités et compteurs illustrent un état du planning ; ils évoluent avec les données et les filtres. Agrandir la capture ↗

Vert · aucun retard détecté

La fin de production ne dépasse pas la livraison client renseignée. Une production apparaît aussi en vert si sa date de livraison client est absente.

Rouge · retard estimé

La date de fin de production se situe après la date de livraison client. La ligne mérite une révision du planning ou un échange avec l’équipe Vente.

Beige · non planifiée

La ligne n’a pas de date de début de production. Glissez-la depuis la file vers le calendrier de sa catégorie pour la planifier.

Comprendre les compteurs

Commandes à produire compte les lignes présentes dans la vue ; non planifiées compte les lignes sans début de production ; en retard estimé compte les lignes rouges. Une même commande vente peut apparaître plusieurs fois, car elle comporte plusieurs articles ou lignes. Ces compteurs ne représentent pas un nombre de bouteilles.

03 / PLACER UNE PRODUCTION BOUTEILLE

Choisir un jour,
puis déposer la production.

  1. Choisir le bloc dans la file

    Repérez la ligne dans sa catégorie, à gauche. Le bloc indique le numéro de commande et la quantité à produire. Si la ligne n’est pas visible, cliquez sur + n autres….

  2. Glisser vers le calendrier

    Maintenez le bouton de la souris et déplacez le bloc sur le calendrier de la même catégorie. Le repère de dépôt indique le jour proposé.

  3. Relâcher et vérifier

    Relâchez sur le jour souhaité. La ligne quitte la file et devient une barre planifiée. Pour une première planification sans période valide, le début et la fin sont enregistrés sur ce même jour.

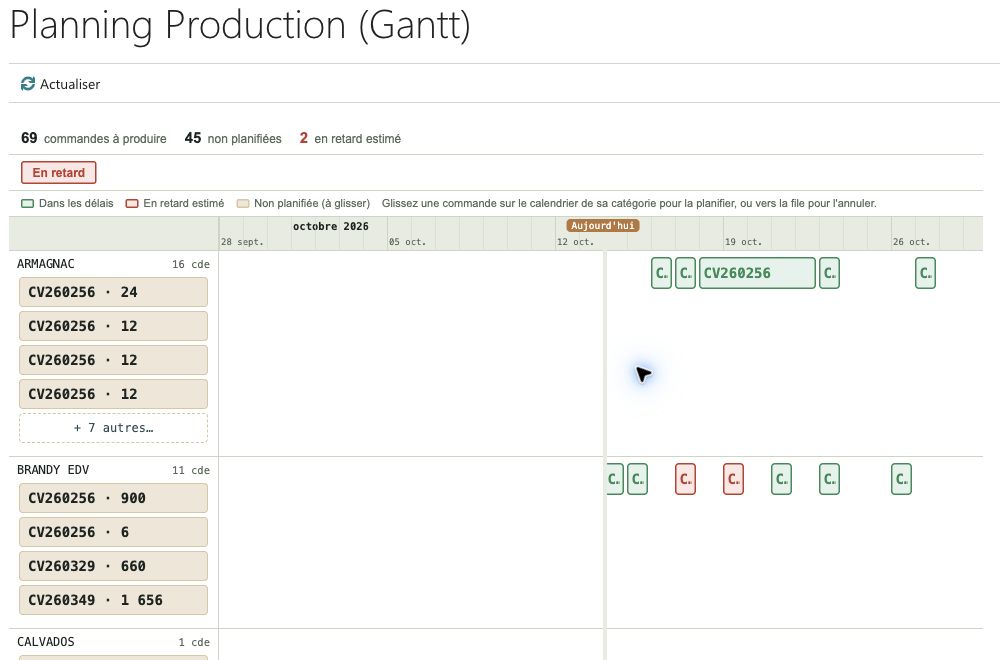

Résultat de placements dans le Gantt de production bouteille : des lignes de la file BRANDY EDV apparaissent maintenant sous forme de barres sur le calendrier.
Capture prise après vos placements dans l’environnement de test. Les productions planifiées apparaissent dans le calendrier et le nombre de lignes non planifiées diminue. Agrandir le résultat ↗

Survolez ensuite la barre pour vérifier l’article, la quantité, la livraison client, le début, la fin et la durée. Pour préparer une production sur plusieurs jours, renseignez sa date de fin dans Vente encours planning, puis actualisez le Gantt.

04 / DATES DE DÉBUT ET DE FIN

La largeur représente
la période de production.

Le Gantt calcule la longueur de la barre à partir de Date Planning Production Debut et de Date Planning Production Fin. Les deux dates sont incluses et la durée minimale affichée est d’un jour.

Exemples de durée calendaire
DébutFinDurée de la barre
14 octobre14 octobre1 jour
14 octobre16 octobre3 jours
18 octobre22 octobre5 jours

Il s’agit de jours calendaires : les week-ends sont inclus. La quantité à produire et la longueur du numéro de commande n’agrandissent pas la barre. Si le libellé est raccourci, le survol permet de lire les détails.

05 / ANTICIPER LA LIVRAISON CLIENT

Filtrer les productions
qui vont finir en retard.

Le bouton En retard affiche uniquement les productions dont la date de fin dépasse la date de livraison client. Il aide à repérer le risque avant la livraison, même si les dates concernées sont encore à venir.

  1. Activer En retard

    Cliquez sur le bouton au-dessus du calendrier. Seules les barres rouges restent dans la vue.

  2. Comparer fin et livraison

    Survolez une barre pour lire la fin de production et la livraison client. Avancez la production ou coordonnez un changement de livraison avec l’équipe Vente selon votre organisation.

  3. Retrouver toutes les productions

    Cliquez de nouveau sur En retard. Les autres barres et les lignes non planifiées réapparaissent.

Le filtre utilise la fin de production, pas uniquement le début ni le fait qu’une date soit passée. Sans livraison client renseignée, aucun retard n’est détecté. Le filtre ne réserve pas de délai de transport entre la fin de production et la livraison : tenez compte de cette marge dans votre organisation.

Lorsque le filtre est actif, les compteurs sont recalculés sur les lignes affichées et les productions non planifiées sont masquées. Le filtre sert à comparer les dates prévues ; il ne change pas les dates enregistrées.

06 / AJUSTER LA PLANIFICATION

Déplacer une période
ou la remettre en attente.

Déplacer une barre

Glissez la barre vers un autre jour du calendrier de sa catégorie. Sa durée est conservée : une période du 14 au 16 déplacée au 20 devient une période du 20 au 22.

Après le dépôt, vérifiez les dates au survol ou dans le planning en cours. La couleur est recalculée selon la nouvelle fin et la livraison client.

Retirer la planification

Glissez la barre vers la file de gauche, dans sa catégorie. Les dates de début et de fin de production sont effacées et la ligne redevient non planifiée.

La ligne de commande reste présente et peut être planifiée à nouveau.

Lorsqu’une date de début de production change, une activité interne informe le département Vente. Retrouvez son fonctionnement dans le guide Messages activités.

07 / COMMANDES ET DÉTAILS

Trois commandes
pour utiliser le planning.

Les commandes du Gantt de production bouteille
CommandeCe qu’elle faitQuand l’utiliser
ActualiserRecharge les lignes depuis le planning en cours, sans déplacer leurs dates.Après avoir modifié une quantité, une livraison ou une période dans le planning en cours.
En retardActive ou désactive la vue limitée aux productions rouges.Pour repérer les fins de production postérieures aux livraisons client.
+ n autres…Développe la file de la catégorie au-delà des quatre premières lignes.Pour retrouver une production non planifiée qui n’est pas encore visible.

Actualiser conserve le filtre En retard s’il est actif. Désactivez-le pour retrouver les productions non planifiées. Le survol d’un bloc ou d’une barre donne les détails complets, même lorsque le texte visible est abrégé.

08 / FORMATION ET QUESTIONS FRÉQUENTES

S’entraîner sur
une production de bouteilles.

Dans un environnement de test, utilisez une ligne fictive CV-DEMO-001 et une quantité à produire positive. Renseignez une livraison client au 21 octobre.

  1. Planifier un jour

    Laissez le début vide, ouvrez le Gantt et glissez la ligne sur le 20 octobre. Vérifiez une période du 20 au 20 et une barre d’un jour.

  2. Étendre la période

    Dans le planning en cours, saisissez une fin au 22 octobre, enregistrez, puis actualisez le Gantt. La barre couvre trois jours et devient rouge, car elle finit après la livraison du 21.

  3. Utiliser le filtre

    Activez En retard et vérifiez que la ligne reste visible. Désactivez le filtre pour retrouver le planning complet.

  4. Avancer la production

    Déplacez la barre sur le 18 octobre. La fin passe au 20 : la durée reste de trois jours et la barre devient verte.

  5. Remettre en attente

    Glissez la barre dans sa file de catégorie. Vérifiez que début et fin sont vides et que la ligne est de nouveau non planifiée.

Pourquoi une ligne n’apparaît-elle pas ?

Vérifiez sa quantité à produire, le statut Prêt pour la livraison et le filtre En retard. Pour une ligne non planifiée, développez aussi + n autres… dans sa catégorie.

Pourquoi la barre verte ne garantit-elle pas une livraison ?

La couleur compare uniquement les dates prévues. Vérifiez la livraison client et prévoyez le temps nécessaire à l’expédition et au transport.

Pourquoi ne puis-je pas déposer dans une autre catégorie ?

Le déplacement doit rester dans la catégorie de la ligne. Le Gantt modifie les dates de production ; le dépôt ne reclassifie pas l’article.

Comment lire une référence coupée sur une barre courte ?

Placez le pointeur sur la barre pour afficher son numéro complet, l’article, la quantité et les dates. La largeur reste fidèle à la durée, même pour une production d’un seul jour.

Les exemples datés de ce guide sont des cas de formation. Les captures illustrent le Gantt observé dans Business Central ; les données et les droits disponibles dépendent de votre environnement.

Éditeur du site

IH FACTORY FRANCE
Société par actions simplifiée (SAS)

SIREN : 109 529 057
SIRET du siège social : 109 529 057 00019
TVA intracommunautaire : FR71109529057
Date de création : 7 septembre 2026
Code APE : 6201Z — Programmation informatique

Contact

E-mail : contact@ihfactory.fr
Téléphone : 09 70 70 48 94

Hébergement du site ihfactory.fr

OVH SAS
2 rue Kellermann, 59100 Roubaix, France
Téléphone : 1007 depuis la France, +33 9 72 10 10 07 depuis l’étranger
www.ovhcloud.com

Activité et partenariat Microsoft

IH Factory France est partenaire Microsoft et intégrateur Microsoft Dynamics 365 Business Central. Elle développe IH Spirits, une solution métier dédiée aux producteurs de spiritueux.

Propriété intellectuelle et marques

Les contenus du site sont protégés par les droits de propriété intellectuelle de leurs titulaires respectifs. Toute reproduction ou utilisation doit respecter ces droits.

Microsoft, Dynamics 365 et Business Central sont des marques du groupe Microsoft. Les noms et logos des maisons citées restent la propriété de leurs titulaires respectifs.

Captures et données de démonstration

Les captures présentées illustrent les fonctionnalités de la solution. Les exemples signalés comme données de démonstration ont été retouchés avec des noms et des valeurs fictifs.

Confidentialité

Ce site ne contient aucun formulaire de collecte, cookie publicitaire ni outil de mesure d’audience ajouté par IH Factory France.

Nous contacter

Les liens de contact ouvrent votre application de messagerie. Aucun message n’est envoyé automatiquement. Les données que vous choisissez de transmettre sont contenues dans votre e-mail.

Hébergement

Le service d’hébergement peut traiter les données techniques nécessaires à l’accès et à la sécurité du site. Les modalités complètes de traitement des données devront être précisées avant son ouverture au public.
